翻样时钢筋损耗率包含措施筋吗,钢筋翻样损耗率怎么算?

2026-10-28 翻样公司

翻样公司做钢筋翻样时,损耗率通常指主筋和构造筋的施工损耗,默认不包含马凳筋、垫块、定位筋等措施钢筋用量,后者按专项方案单独计算。

这是行业内的普遍操作口径,但也是甲乙双方对量时最容易起争执的地方。为什么明明图纸上画得清清楚楚,一到结算就扯皮?核心在于翻样公司和施工方、建设方对“损耗”二字的定义边界不同。下面我把这层窗户纸捅破,说清楚里面的门道。

翻样公司钢筋损耗率包含措施钢筋吗?先分清两类钢筋的“身份”

要回答这个问题,得先给钢筋分个类。行业共识认为,翻样单上的钢筋分为实体钢筋和措施钢筋两大类,两者在造价口径里的待遇完全不同。

实体钢筋:就是构成混凝土结构受力骨架的钢筋,包括框架梁、柱、板、剪力墙的主筋、箍筋、腰筋、拉钩等。这部分钢筋的用量直接对应图纸尺寸,是翻样工作的主战场。

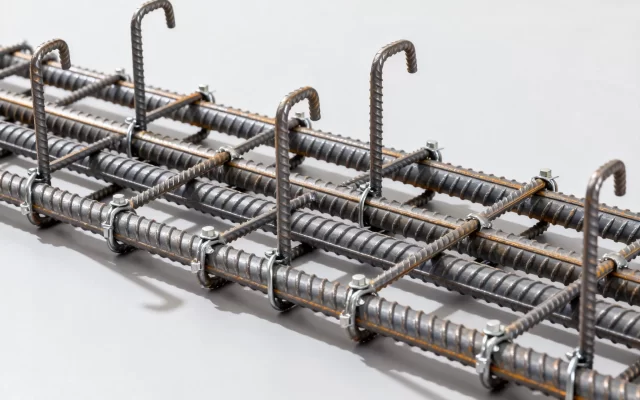

措施钢筋:不参与结构受力,但在施工时必须有,比如板面马凳筋、柱墙定位梯形筋、梁内撑筋、施工缝止水钢板附加筋、预埋吊环等。措施钢筋的用量没有国标图集给固定尺寸,完全看施工方案和现场管理水平。

业内专家指出,翻样公司交付的钢筋配料单,其损耗率指标只针对实体钢筋的断料优化空间进行计算。也就是说,料单里写的是每根梁、每块板的理论净料尺寸,损耗率由施工班组在下料时控制,翻样公司负责的是减少短料废料,而不是把措施筋的用量塞进主筋损耗里。

为什么翻样公司不把措施钢筋算进损耗率?

从翻样公司的立场说,这个操作逻辑很清晰。

第一,措施钢筋没有图纸依据。马凳筋用几号钢筋、间距多少,是技术员根据板厚和钢筋直径定的,不是翻样师能凭空画出来的。强行把措施筋编进损耗率,等于让翻样公司替施工方案背锅。

第二,损耗率的考核对象不同。翻样公司考核的是翻样精度,即理论净用量和实际翻样用量的偏差。措施筋是现场消耗品,归项目部物资部管。两个系统的KPI不一样,硬绑在一起反而乱套。

第三,从计价层面看,多数地区的定额已经把措施钢筋单列。比如按建筑面积计取的措施费里就包含了马凳筋的费用,如果翻样公司再把措施筋并进钢筋损耗率向甲方要钱,属于重复计取。

钢筋翻样损耗率怎么算?实际操作中几套算法并行

既然损耗率不包措施筋,那实体钢筋的损耗率具体怎么算?翻样公司在做钢筋翻样时,通常会遇到下面几套算法,每一套的适用范围都不一样。

定额损耗率法:老预算员的肌肉记忆

按定额规则,钢筋损耗率一般取2%~3%作为施工损耗。这个数字是各省定额站测算的,允许施工单位在采购量和结算量之间加这个系数。翻样公司报料单时,如果甲方要求“损耗率控制在2%”,指的就是实体钢筋的采购余量。

这套算法的特点是省事,但不够精细。因为它不分钢筋直径和构件类型,大直螺纹钢和小圆钢损耗率一样,显然不合理。用于快速报价可以,用于结算对量容易吃亏。

理论净用量对比法:翻样公司内部考核的硬杠杠

翻样公司内部真正看重的是“翻样出材率”:用翻样单的总重量除以按图纸计算的理论净用量,比值越接近100%,说明翻样越精准,现场越不出废料。

比如一块跨度6米的板,理论净用量是10吨,翻样单排出来10.15吨,那翻样损耗率就是1.5%。这0.15吨的差额来自钢筋搭接、弯曲调整值、端头保护层预留等构造因素,属于实体钢筋无法规避的工艺损耗。

现场实际管控法:钢筋翻样损耗全过程控制的关键环节

这个环节里,翻样公司交付料单的精度直接决定现场废料量。有经验的翻样师傅会在料单上标注“长料短用”的余料位置,比如把某层楼的剩余短料编号,提示工人优先用余料切箍筋。有些翻样公司还能做到“同一规格钢筋统筹下料”,把不同构件的小尺寸需求集中到一根原材上切割,损耗率能降得很低。

翻样公司钢筋翻样报价多少钱一吨?价格差异暗藏损耗率口径门道

很多施工单位找翻样公司时,上来就问价格。其实翻样公司报价的差距,很多时候不在单价本身,而在报价里包含的服务边界。业主去打听翻样公司钢筋翻样报价多少钱一吨时,会听到两个档次的报价,低价的通常不包含施工现场的技术交底和余料优化服务,高价的则承诺驻场服务。

纯出料单模式:只管图纸变钢筋

这类翻样公司只负责按图出配料单,不提供现场服务。报价在6~10元/吨左右。损耗率控制完全靠施工班组自觉,料单给的余量稍微大一点,现场废料就多一点。

驻场技术服务模式:全程介入损耗控制

报价在12~18元/吨,翻样工程师进场参与钢筋加工棚的下料交底,核对实际加工尺寸与料单偏差,实时调整优化方案。这种模式下,损耗率控制会主动抓起来,因为翻样公司要为现场废材率兜底。

地价差异也会影响报价。比如上海、深圳的翻样公司人力成本高,报价普遍比二三线城市贵2~3元/吨。但跨区域找翻样公司的情况业内很常见,因为翻样工作可以远程完成,料单发电子版即可。

翻样公司做钢筋翻样时损耗率控制的三个实操要点

不管甲方怎么规定,翻样公司内部对于损耗率的把控有一套通用流程,这套流程可以直接套用在你的项目上。

1. 翻样前定损耗目标:开工前由技术负责人根据钢筋直径范围、构件类型,拟定分项损耗率目标值。比如直径22mm以上螺纹钢定1.5%,直径10mm以内线材定3%,作为内部考核线。
2. 料单标注“优化点”:翻样师在料单备注栏标注可替换余料的构件编号,比如“此处可用三层剩余3.2m钢筋代换”,把损耗控制前置到图纸阶段。
3. 复盘余料台账:每周打印钢筋余料清单,翻样师配合班组确认哪些余料可继续用,哪些必须报废。能做到这一条的翻样公司,现场损耗率普遍控制得比较理想。

预算与结算场景下的损耗率口径切换

如果你既要报预算,又要搞结算,注意翻样公司的两套输出要分开做。

预算阶段用定额损耗率,计算快,符合招投标要求。结算阶段用翻样单实际净用量加施工损耗,这时要把翻样单里扣掉的措施钢筋、加工废料重新加回来。翻样公司合格的交付标准是:能同时提供“预算翻样量”和“施工翻样量”两份对照单,方便你对账。

翻样公司关于措施钢筋的常见争议如何处理

现实中,甲方在审核钢筋结算时经常直接问:翻样单里的马凳筋怎么没含进去?这时需要用书面文件界定责任。

处理原则很简单:凡是图纸能画出来的钢筋,损耗率包含;凡是图纸画不出来的钢筋,不包含。马凳筋、梯子筋、定位筋这些画不出具体根数的措施筋,单独走签证或措施费,不摊进主筋损耗率。这个原则写进技术协议,翻样公司按协议输出双套数据,结算就不会打架。

关于钢筋损耗率是否包含措施钢筋的常见问题

问:翻样公司说损耗率5%包含措施筋,这个说法可信吗?
答:可信度低。实体钢筋正常损耗加措施筋摊入,整体下来损耗率通常会达到5%~8%。如果翻样公司打包票说5%全包,大概率是措施筋用量算少了,或者压根没算措施筋,结算时再以现场变更为由追加费用。建议要求对方单列措施筋明细,不要混着算。

问:现场废料多,能不能让翻样公司重新出料单降损耗?
答:可以要求复核,但要有依据。需要找出废料产生的原因是翻样单尺寸错误,还是加工班组下料习惯问题。前者翻样公司免费重出料单,后者属于管理问题,翻样公司只能提供余料代用方案,不承担返工损失。签合同时把复核条件写清楚,保护双方权益。

问:甲方定死损耗率3%,翻样公司怎么办?
答:翻样公司会先做预算损耗模拟,如果该项目钢筋直径偏小、构件零碎,3%很难实现,会提前预警。若甲方坚持,翻样公司只能优化断料组合,把短料利用到极致,但措施筋一定另算。如果措施筋也被强制包在3%里,项目基本没利润,施工单位需要重新评估翻样报价是否合理,世上没有赔本赚吆喝的翻样生意。
